Selamat Soreh komandan, mohon izin melaporkan pada hari Jum’at tgl 20 Desember 2019 sekira pkl 10.00 wib bertempat di Mako Bataliyon B Brimob Tanjung Uban telah dilaksanakan Pengawasan pelaksanaan pembangunan (Wasbang) terhadap pembangunan Rusun (Rumah Susun) 2 blok 3 lantai type 36 sebanyak 30 unit.
■ Dalam kegiatan tsb turut dihadiri sbb :
1. AKBP Jamaludin SH.MH
2.Ipda Herbin P. (Birologistik)
3.Penata ARTINIS (Itwasda)
4.Aipda Ikrar T (Itwasda)
5. Bripka Sagala (Pers Bataliyon B Brimob Tg. Uban)
5. Candra (Kontraktor)
6. Abdul Halim (Konsultan Pengawas lapangan).

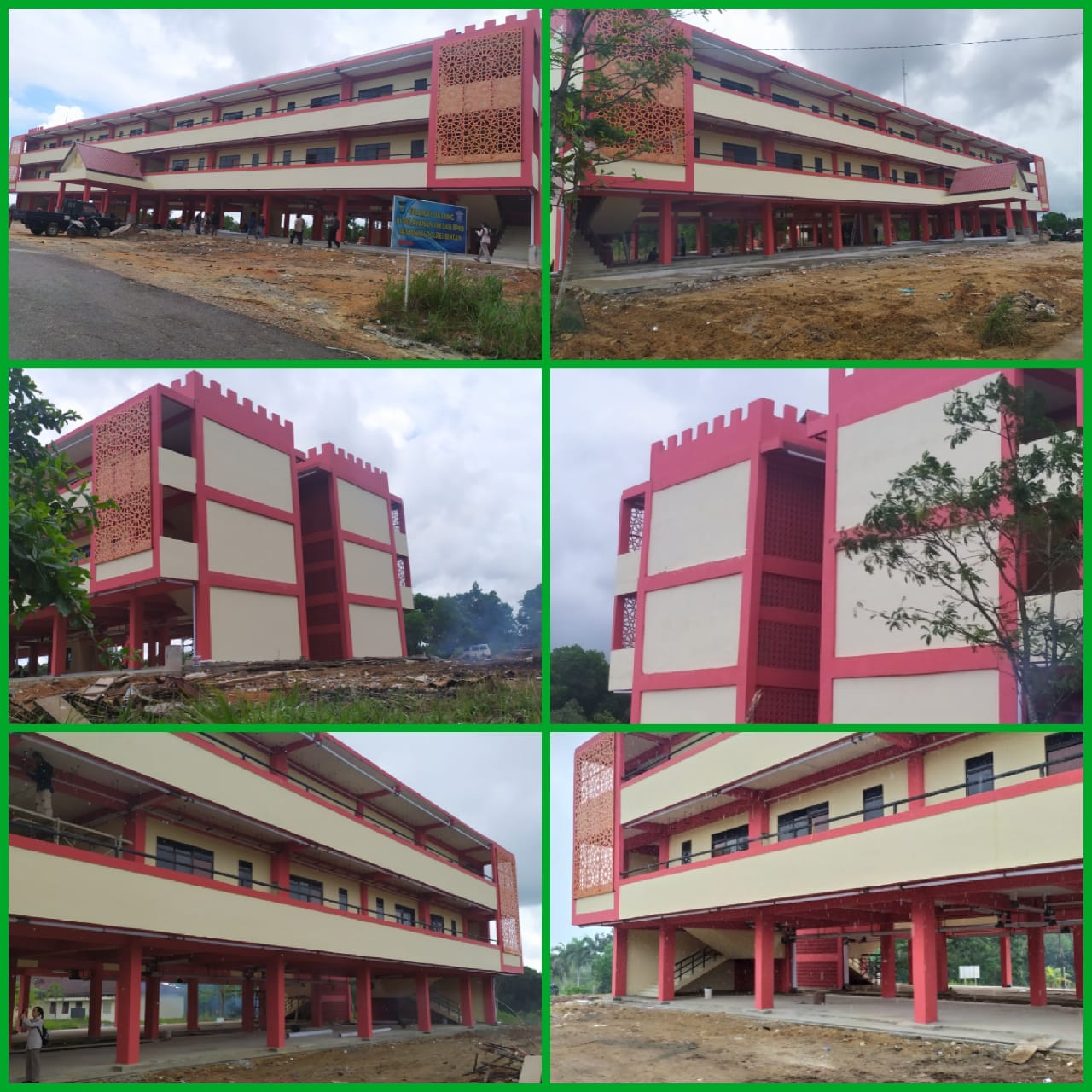

■ Pembangunan Rusun Mako Bataliyon B Bintan bertempat di Area Mako Bataliyon B Bintan, terdapat 2 blok (gedung) 3 (tiga) lantai yang mana pada lantai 1 dipergunakan untuk lahan parkir kemudian pada lantai 2 dan 3 terdapat Rumdin sebanyak 30 unit Tipe 36
■ Adapun Rangkaian kegiatan Wasbang meliputi pekerjaan sbb :
1. Pemeriksaan Adm berupa gambar dan Lapjusik.

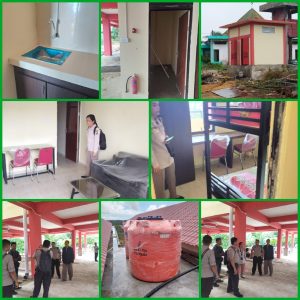

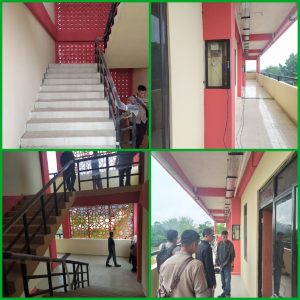

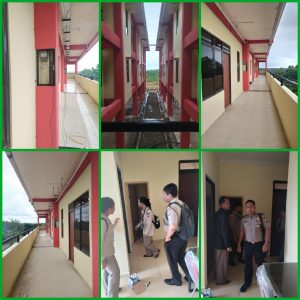

2. Pemeriksaan kondisi lapangan berupa pekerjaan fisik terdiri dari pengelasan dan pemasangan krengking, pemasangan dan penyambungan pipa air bersih dari ruang plumbing dan tangki air, penyambungan pipa dan kabel listrik ke ruang panel, pekerjaan pembersihan.
3. Saat pemeriksaan jumlah tukang 55 orang pekerja fisik dan 15 orang mekanikal dan elektrikal.
4. Progres pekerjaan fisik sdh berjalan sampai saat ini 99 %.
5. Tanggal kontrak 4 april 2019 s/d 30 November 2019 dan penambahan waktu 20 HK sehingga kontrak berakhir tgl 20 Desember 2019
■ Adapun temuan sbb:
1. Agar kontraktor menambah jumlah pekerja tukang dan mekanikal elektrikal pelaksanaan pembangunan mengingat jangka waktu penambahan yang diberikan telah selesai pada hari ini.
2. Pelaksanaan pekerjaan struktural 100%, pekerjaan arsitektur 100% dan pekerjaan ME 90%.
3. Deviasi (total keterlambatan pelaksanaan pembangunan) – 1%.
4. Dengan terlambatnya penyelesaian pekerjaan fisik mengakibatkan keterlambatan pada pekerjaan konsultan pengawas.
■ Saran :
1. Agar PPK melakukan pengawasan melekat pada konsultan pengawas dan kontraktor mempercepat pekerjaan.
2. PPK meminta laporan progres dan dokumentasi kepada konsultan pengawas dan kontraktor setiap hari.
3. PPK meminta kontraktor untuk melakukan pekerjaan lembur dan menambah jumlah pekerja mekanikal dan elektrikal
■ Kegiatan pelaksanaan Wasbang berjalan aman dan lancar kemudian kegiatan sebentar utk sholat jumat kemudian dilanjukan lagi pemeriksaan hingga selesai pukul 14.30 wib.
